历经15个月的日夜奋战,1月7日,由中铁十四局和中铁十八局承建的2022年北京冬奥会综合管廊工程全线贯通。
总投资17.5亿元、全长7.9公里的北京冬奥会综合管廊,被称为2022年北京冬奥会延庆赛区的“生命线”,它在提供能源输送支持,保障赛区造雪用水、生活用水、电力通信等方面发挥着重要作用。
中铁十四局负责的2标段承担全线51%的施工任务。针对洞内坡度大、围岩突变多、环水保要求高等多重考验,中铁十四局组织专家进行方案会审,加强超前地质预报,确保工程一次成优。面对高达10%至15%的纵坡坡度,项目部通过定期检修工程车刹车系统、设置安全岛、增加安全避车洞等方式,确保管廊安全掘进。
针对海坨山的特殊地质条件,中铁十八局采用世界先进的全断面硬岩掘进机和钻爆法相结合的综合管廊施工工艺破解施工难题,创造了1号支洞提前50天进入主洞,5号支洞提前23天进入主洞的佳绩;通过采用微差控制爆破技术,创造了4个工作面日进尺35.3米、月进尺787.64米的全国同类管廊掘进最高纪录。

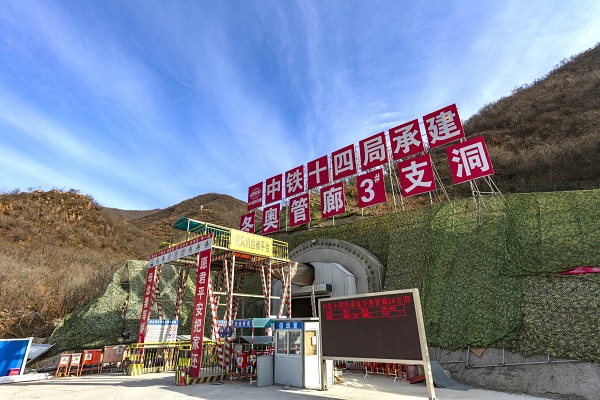

冬奥会管廊3支洞洞口
